太陽湖公園項目

      太陽湖公園位于紅格溫泉假日酒店東南側,配套建設游客服務中心,項目總投資5.7億元,占地面積33.6萬㎡,約33.6公頃(505畝),建成后將為市民提供一個集運動、養身、娛樂為一體的康養運動公園。
























項目進展情況:

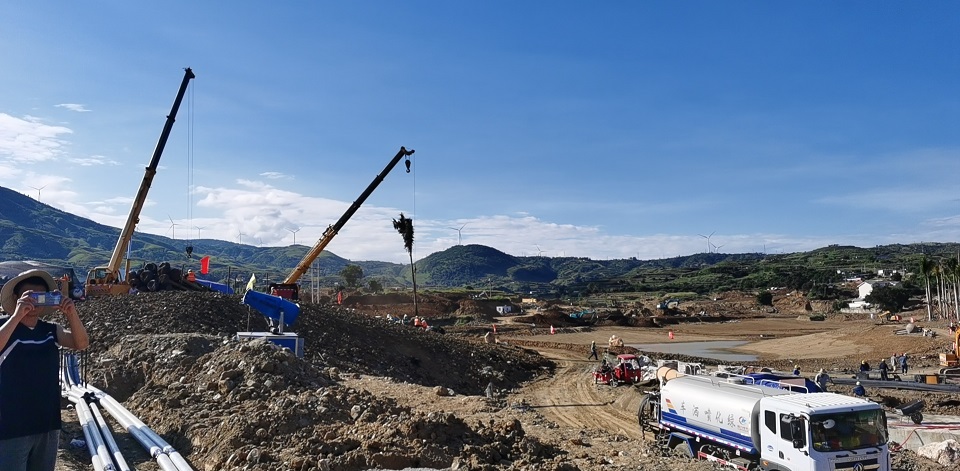

      截止2020年9月底,太陽湖公園累計完成投資1372.43萬元。濱河區1-6#壩壩體已完成,橋梁正在施工中,防滲膜覆土回填碾壓2.2萬m3,河道格賓石籠完成4000m3,湖心區完成引水管道安裝并已開始蓄水,公園內植物科普區、綜合活動區、風情度假區正開展堆坡造型。




      截止2020年10月底,太陽湖綜合運動區堆坡造型,公共廁所結構砼澆筑完成;管理用房獨立基礎鋼筋、模板安裝完成;水上棧道基礎砼及立柱砼澆筑完成;童樂島駁岸木樁埋設,棧橋基礎施工,彩虹橋基礎及墻身砼澆筑施工;太陽湖植物科普區展覽館樁基累計完成44根;藍草坪周邊三級步道鋪磚;喬木、灌木、草皮鋪設種植;水上棧道基礎及圓柱鋼筋安裝施工;駁岸擋墻砌筑;廣場鋪裝施工;太陽湖度假風情區水上棧道基礎承臺及圓柱砼澆筑完成,上部矩管、方管焊接施工完成90%;喬木、灌木、草皮等種植鋪設;假日酒店棧橋立柱鋼結構吊裝及安裝施工;大壩塑石假山龍骨骨架網焊接施工、掛網抹灰;步道排水溝砌筑施工;大壩裝飾黃板巖鋪裝施工;廣場鋪裝完成;景觀石擺設施工;展覽館灌注樁樁基施工完成。





      截止2020年11月底,綜合運動區喬木、灌木種植施工;管理用房框架矩管焊接完成,基礎地坪砼澆筑完成;水上棧道平臺欄桿焊接安裝,廁所內部防水施工完成;童樂島水上棧道欄桿及竹木地板安裝施工;一級步道水穩層全部鋪設完成;植物科普區:展覽館基礎地梁及筏板砼全部澆筑完成,鋼柱、鋼梁吊裝完成;正在安裝及焊接施工;二層瓦楞板安裝鋪設;內裝施工腳手架搭設施工;屋面天窗玻璃骨架矩管安裝;展覽館廣場鋪裝施工;水上棧道欄桿焊接安裝;二級步道生態透水砼澆筑施工;度假風情區:壩前棧橋竹木地板安裝;大壩瀑布塑石假山已全部完成, 一級步道水穩層鋪設完成;部分二級步道生態透水砼正在施工;入口區域花池砌筑施工,喬木栽植;鋼棧橋竹木底板鋪設完成。

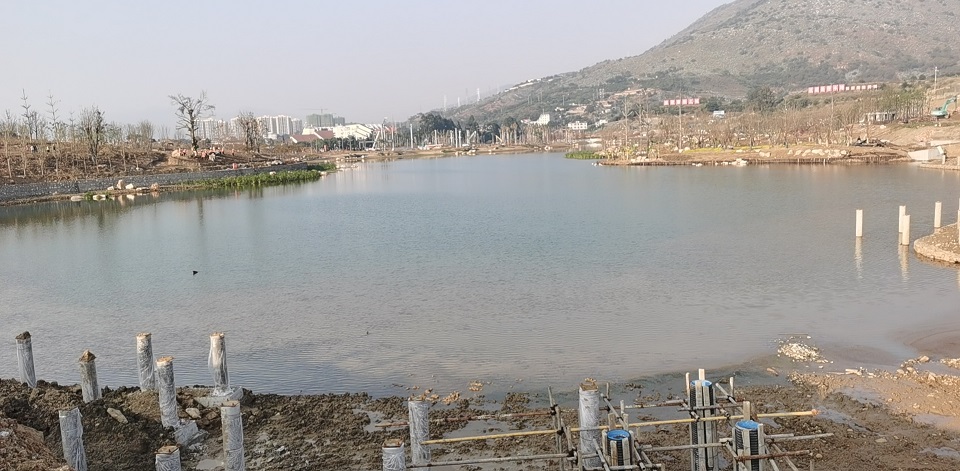

      截止2020年12月底,湖心區完成壩體施工,土石方及堆坡,植物栽植、景觀景點、漫步道及自行車道等道路系統,完成規劃展示中心主體建筑,沙盤制作、主廳展覽布置;濱河區完成土石方及堆坡,植物栽植及人行步道,景觀景點,太陽湖濱河區及湖心區景觀基本呈現;完成環湖棧道施工,完成環湖棧道沿途綠化及附屬設施建設,項目整體呈現。













      截止2021年1月底,綜合運動區:灌木、草皮種植、養護施工;籃球場砂漿找平層抹灰完成,看臺擋墻砼澆筑完成;管理用房鋁管格柵安裝完成。植物科普區:展覽館周邊綠化種植,排水溝砌筑,二級步道級配碎石墊層鋪設,透水砼攤鋪、碾壓;植被養護施工。度假風情區:步道、綠化收邊收口。展覽館周圍景觀綠化收邊收口,展覽館內曲屏、沙盤并機測試,室內展臺搭設。









      截止2021年2月底,綜合運動區:灌木、草皮養護完成;植物科普區:植被養護完成;度假風情區:植被養護完成。
