南部片區道路新建工程

      項目位于溫泉假日酒店東南側,S310道路以南,紅格村二社鐘家地以東,道路總長度約14公里,總投資約7.1億元。建成后與國道G4216相連,形成南部溫泉康養區域5平方公里康養組團交通樞紐。





項目進展情況:

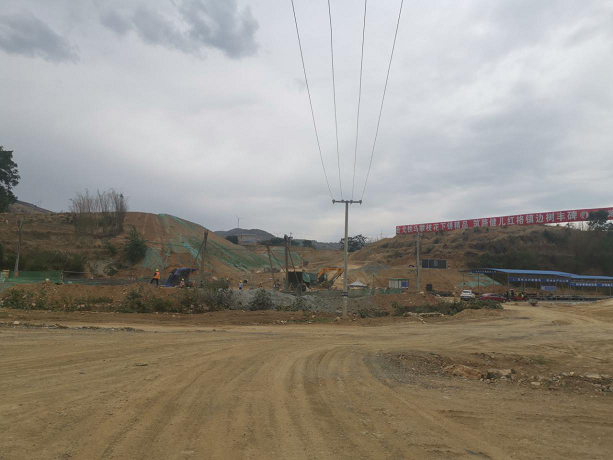

      截止2020年9月底,南部片區道路新建工程累計完成投資8717.77萬元。道路路基已全部貫通;地下管網完成3200米,8座橋梁涵洞正在橋墩和橋面施工,計劃10完成路面水穩層,11底全部完成面。











      截止2020年10月底,橫三路二號橋箱梁頂板砼澆筑完成,預應力張拉及壓漿工序完成;橫三路一號橋樁帽臺砼全部澆筑完成;K0+488涵洞八字墻砼澆筑完成;電力檢查井鋼筋安裝;電力檢查井澆筑完成;橫三路雨污水檢查井澆筑,雨污水檢查井砼澆筑,電力管溝開挖,通信檢查井砼澆筑。橫六路中橋箱梁結構本月全部澆筑完成,張拉工序完成;縱一路箱涵K2+132框架涵結構砼已全部澆筑完成,八字墻完成50%;縱一路中橋箱梁底板、腹板及頂板結構砼全部澆筑完成;縱一路擋墻墻身澆筑,路基填筑完成;污水開挖;給水管焊接完成;給水井基礎澆筑及鋼筋安裝。北部一路中橋0號墩臺身及臺錨砼澆筑完成,1號承臺及墩柱砼澆筑完成;2號墩柱全部澆筑完成;北部二路中橋3#墩承臺砼澆筑完成,2#墩承臺砼澆筑完成;北部一路涵洞結構接S310入城段區域澆筑完成。S310入城段雨水檢查井墻身及頂板砼澆筑;電力檢查井砼澆筑施工。南環線1號、2號橋樁基澆筑; 0#臺樁帽臺砼澆筑完成,1#墩臺身砼澆筑完成;南環線雨水管安裝;k0+240--k0+580照明、交安管道安裝完成。



      截止2020年11月,橫三路二號橋主體結構已全部完成,橋臺臺背回填完成;橫三路一號橋箱梁底板、腹板及鋼絞線、波紋管安裝完成;橫三路路網工程管道安裝及檢查井施工;橫六路中橋箱梁主體結構全部完成;搭板砼澆筑完成。縱一路中橋箱梁主體結構全部完成;人行道透水砼澆筑,水穩層鋪設,路沿石安裝,綠化及行道樹等栽植,LED路燈安裝。北部一路中橋:下部結構臺身、墩柱砼全部澆筑完成;承插盤扣式滿堂支架搭設完成,完善加固支架體系。北部二路中橋:3#墩臺身砼澆筑完成,其余暫未施工。S310入城段人行道綠化栽植施工。南環線2號橋箱梁主體結構本月全部澆筑完成。南環線:K0+260~500段基層水穩層鋪設完成,路沿石安裝中,綠化栽植。

      截止2020年12月底,太陽湖周邊路網已基本建設完成,主要包括縱一路、南環線、橫三路的橋梁、涵洞、地下管網、路基路面;西環線已建段改造基本完成;橫六路、縱二路、北規一路、北規二路橋梁施工。(圖片暫無)


      截止2021年1月底,橫三路1號橋大里程端橋頭搭板鋼筋綁扎完成,人行道欄桿立柱安裝;橫三路2號橋人行道墊層鋼筋網片安裝;縱一路K0+980~K1+040路基土方開挖施工;北部一路中橋箱梁頂板砼澆筑完成,箱室內支架、模板拆除施工;北部二路中橋箱梁底模鋪設,0號橋臺臺帽鋼筋安裝、砼澆筑完成。



      截止2021年2月底,項目日常維護完成。



      截止2021年3月底,工程現場安全防護措施完成。
